Ze względu na prognozowane niskie temperatury powietrza zmianie musiał ulec zaplanowany harmonogram układania ostatniej warstwy asfaltu na drodze wojewódzkiej nr 634 w Zielonce.

Roboty te nie mogą być prowadzone w niesprzyjających warunkach atmosferycznych, czyli przy minusowej temperaturze, dlatego część zaplanowanych wcześniej prac została przesunięta.
Układanie asfaltu wykonawca rozpocznie w sobotę 11 kwietnia. Prace potrwają do środy 15 kwietnia.
W poniedziałek, 13 kwietnia, wykonawca będzie prowadził prace na DW634 po północnej stronie jezdni, czyli od strony centrum Zielonki, na odcinku od mostu za skrzyżowaniem z ul. Południową do skrzyżowania z ul. Literacką. Roboty obejmą również skrzyżowania z ulicami: Poniatowskiego, Wschodnią i Literacką.

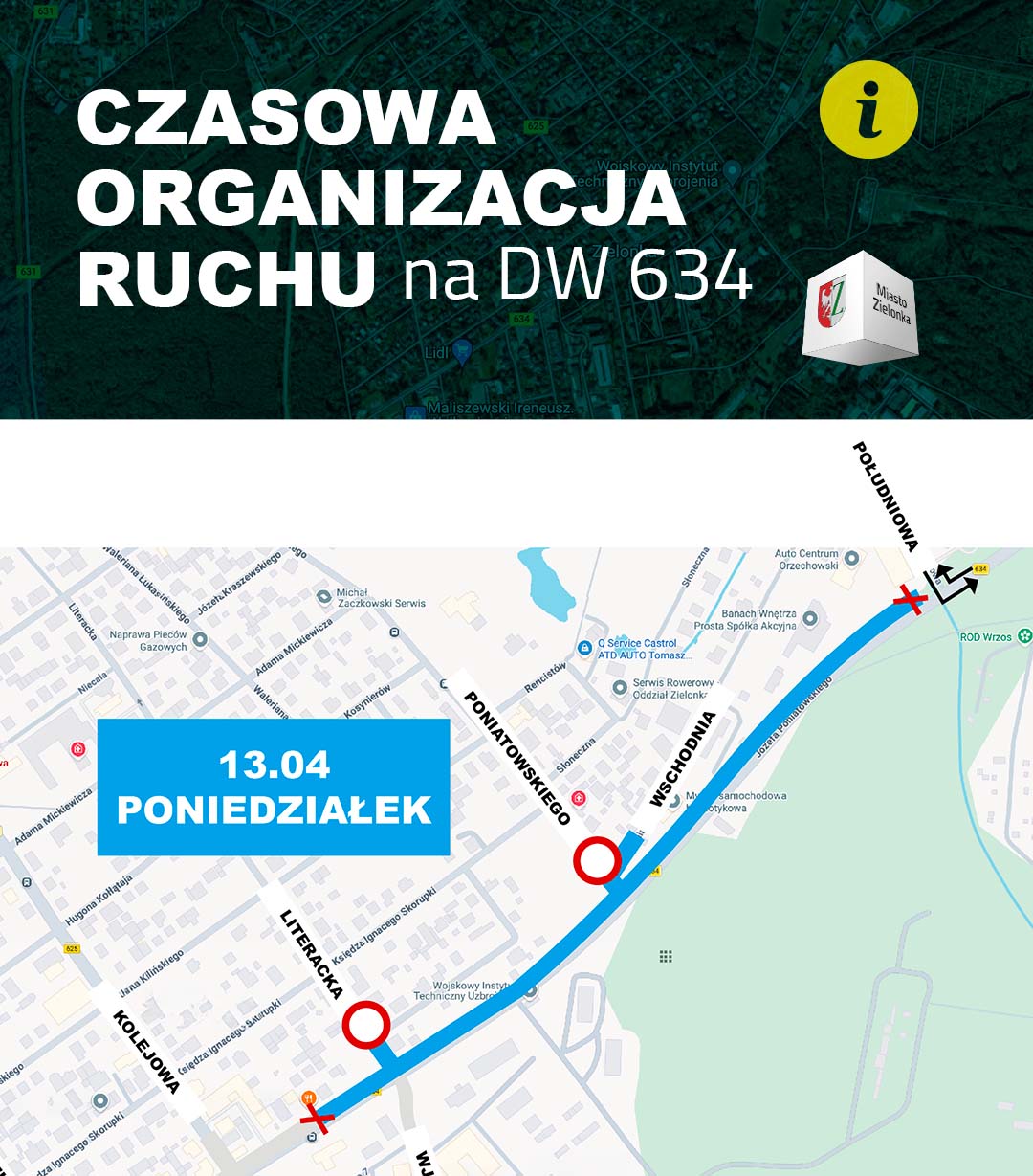

HARMONOGRAM PRAC i ORGANIZACJI RUCHU NA PONIEDZIAŁEK 13 kwietnia

Gdzie będą prowadzone prace?
✅ odcinek DW634 od mostu za skrzyżowaniem z ul. Południową do skrzyżowania z ul. Literacką
✅ skrzyżowanie z ul. Poniatowskiego
✅ skrzyżowanie z ul. Wschodnią
✅ skrzyżowanie z ul. Literacką
Organizacja ruchu w poniedziałek, 13 kwietnia
❌ wyłączony z ruchu będzie pas drogowy DW634 od strony Zielonki centralnej, na odcinku od mostu do ul. Literackiej
✅ ruch na skrzyżowaniu DW634 z ul. Południową będzie utrzymany
❌ brak możliwości przejazdu DW634 od Kobyłki do Zielonki – droga zostanie zamknięta od mostu przy ul. Południowej
✅ na drugiej połowie jezdni odcinka objętego pracami, czyli od mostu za skrzyżowaniem z ul. Południową do skrzyżowania z ul. Literacką, będzie obowiązywał wyłącznie ruch wahadłowy
❌ zamknięte skrzyżowania DW634 z ulicami Poniatowskiego, Wschodnią i Literacką
✅ mieszkańcy ul. Ossowskiej i okolic zachowają możliwość dojazdu do centrum Zielonki przez DW634, a następnie skręcając w prawo w ul. Południową i dalej ul. Dziennikarską, dojadą do ul. Słowackiego
Komunikacja
✅ linia L46 wraca do swojej stałej trasy
Wtorek, 14 kwietnia
🔄 Nowy zakres (z piątku)
- realizowany będzie zakres pierwotnie zaplanowany na 10 kwietnia.
❗ WAŻNE – zmiana dla osiedla Poligon:
- brak możliwości wyjazdu z osiedla na DW 634. Wyjazd będzie odbywał się tego dnia w ulicę Wojska Polskiego
Środa, 15 kwietnia
Zakończenie prac
W tym dniu wykonane zostaną:
- wjazd na osiedle Poligon (przeniesiony z soboty),
- wloty ulic:
- Legionów,
- Waryńskiego,
- Wilsona,
- Paderewskiego.
❗ WAŻNE:
- brak możliwości wyjazdu z osiedla Poligon. Wyjazd będzie odbywał się tego dnia w ulicę Wojska Polskiego
Dlaczego harmonogram się zmienia?
Układanie warstwy ścieralnej asfaltu wymaga odpowiednich warunków pogodowych – przede wszystkim właściwej temperatury powietrza i podłoża. Zbyt niskie temperatury mogą negatywnie wpłynąć na jakość nawierzchni i trwałość wykonanych robót.
Dlatego decyzja o zmianie harmonogramu była konieczna, aby zapewnić odpowiedni standard wykonania inwestycji.
Więcej wiadomości z Mazowsza
Poważne zderzenie w Szymanowie. Strażacy użyli narzędzi hydraulicznych, kierowca trafił do szpitala
Makabryczne odkrycie w Ostrołęce. Podczas budowy znaleziono trzy ludzkie czaszki i kości
Wypadek z udziałem 14-letniego rowerzysty. Policja apeluje do rodziców o nadzór nad dziećmi
Ponad 2 promile alkoholu miał rowerzysta, który doprowadził do zderzenia z samochodem osobowym
Potrącenie pieszej na Rondzie Solidarności
Nocna akcja w Zakroczymiu. Ciężarowe Renault wypadło z drogi i przewróciło się na bok
Obywatel Gruzji był poszukiwany i kierował mimo cofniętych uprawnień
Marki: Skoda nie ustąpiła pierwszeństwa Volvo. Zderzenie na al. Piłsudskiego postawiło służby na nogi
53-latek pojechał pod prąd wzdłuż S7. Dzięki reakcji świadka nie doszło do tragedii
Krzak konopi przerósł właściciela. Policjanci zabezpieczyli niespełna 2-metrową roślinę
Zarzut dla 33-latka, który uszkodził szybę w autobusie
Awanturował się w szpitalu, usłyszał 4 zarzuty
Celował z wiatrówki w kobietę i groził jej na ulicy. 32-latek z Otwocka zatrzymany przez kryminalnych
Groził 15-latkowi i żądał pieniędzy. 17-latek zatrzymany na terenie Lublina
